Global icon
Global
Albania flag icon
Albania
Brazil flag icon
Brazil
Chile flag icon
Chile
Finland flag icon
Finland
France flag icon
France
Germany flag icon
Germany
Ireland flag icon
Ireland
Italy flag icon
Italy
Nepal flag icon
Nepal
Netherlands flag icon
Netherlands
Norway flag icon
Norway
Peru flag icon
Peru
Poland flag icon
Poland
Spain flag icon
Spain
Sweden flag icon
Sweden
Türkiye flag icon
Türkiye
United Kingdom flag icon
United Kingdom
United States flag icon
United States

Renouvellement du parc éolien de Conteville et Garcelles-Secqueville

Le projet de renouvellement du parc éolien situé sur les communes de Conteville et Garcelles-Secqueville dans le Calvados, porté conjointement par Statkraft et ERG, vise à augmenter la production d’énergie renouvelable sur le territoire en modernisant le parc éolien déjà en place. L’objectif est d’augmenter la puissance et la production du parc grâce à l’installation de nouvelles éoliennes plus performantes.

Mis en service en 2008 et 2009, ce parc composé de huit éoliennes a été acquis par ERG en 2016 pour six d’entre elles, les deux restantes ont été rachetées par Statkraft en 2022. ERG et Statkraft étudient actuellement le renouvellement des machines, dont la durée de vie est d’environ 20 ans.

En effet, leur renouvellement nécessite des phases d’études et d’autorisations administratives. Il faut cinq à six ans en moyenne pour mener à bien un projet de renouvellement de parc éolien. Il est donc important d’anticiper un renouvellement qui deviendra nécessaire d’ici quelques années.

Ce projet a été initié en 2022 après l’acquisition des deux éoliennes situées sur la commune de Conteville par Statkraft. La coopération avec ERG a été initiée en 2025 afin de mener conjointement les études et le dépôt de la demande d’autorisation pour le renouvellement du parc dans sa globalité (Conteville et Garcelles-Secqueville).

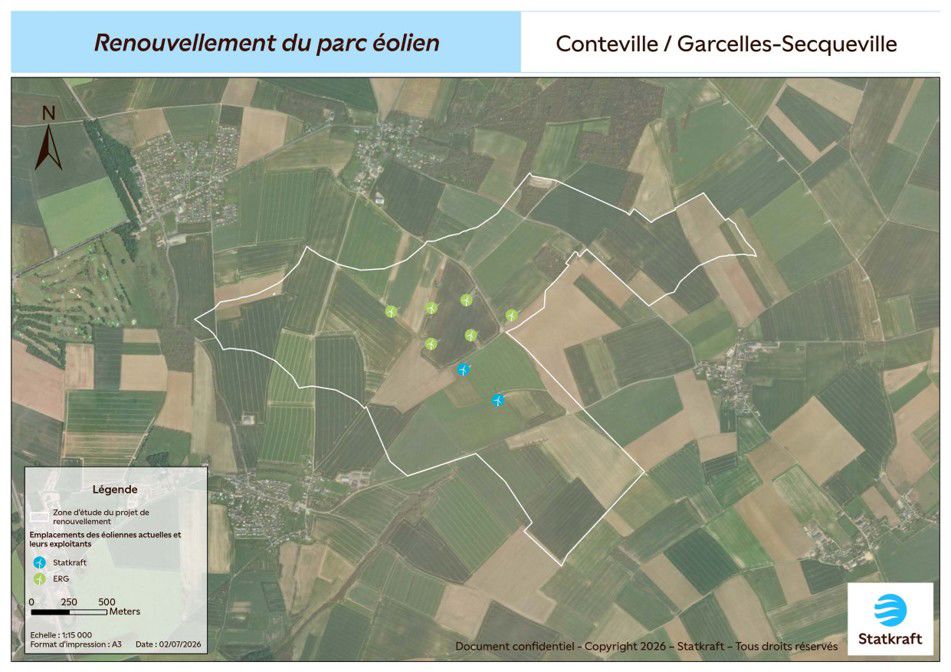

Zone d'étude du projet de renouvellement
Zone d'étude du projet de renouvellement



Le développement de ce projet s’inscrit dans une approche progressive, rigoureuse et encadrée.

  • La première étape a permis d’identifier la Zone d’Implantation Potentielle, en respectant une distance minimale de 500 m des habitations, de l’évitement des zones boisées et la prise en compte des infrastructures existantes, pour une insertion cohérente au sein du paysage et une bonne intégration au réseau.
  • La deuxième étape est de mener des études afin d’évaluer et limiter l’impact du projet sur l’environnement, le paysage et l’ambiance sonore. Ces études sont réalisées avec l’appui de bureaux d’études indépendants, et conformément à la réglementation française des Installations Classées Pour l’Environnement dont font partie les éoliennes. Plusieurs critères entrent en ligne de compte pour définir leur emplacement précis et leur modèle (taille, etc.).
  • Parallèlement aux études, une phase de concertation volontaire est ouverte, auprès des communes, communautés de communes, habitants, agriculteurs et autres acteurs intéressés. Cette démarche vise à recueillir les attentes et observations des parties prenantes afin d’intégrer le projet de la manière la plus cohérente possible dans son environnement local.
  • Une fois les études finalisées et l’implantation du projet validée, le dossier est déposé auprès des services de l’État pour instruction. Il est ensuite soumis à une enquête publique, à l’issue de laquelle le préfet prend la décision d’autoriser ou de refuser le projet.





Le projet en quelques chiffres

  • 12 à 36 MW
    Puissance totale estimée
  • De 14 100 à 42 000
    Foyers alimentés
  • 3 à 6
    Nombre de machines
  • 180 mètres
    Hauteur maximum à bout de pâle
  • 2008-2009

    Mise en service des parcs éoliens de Garcelles et Conteville



  • 2022

     Acquisition des deux machines sur Conteville par Statkraft et rencontre avec la commune de Valambray

  • 2023

     Premiers échanges avec les propriétaires fonciers et les élus

  • 2024

    Consultations aéronautiques (armée et aviation civile) : accord reçu pour la modification des procédures aéronautiques (DGAC)

  • 2025

    Début de la coopération avec ERG, sélection des bureaux d’études spécialisés et échanges avec les élus

  • 2026

    Conduite des études faune/ flore, paysage, acoustiques par les bureaux d’études spécialisés, lancement de la concertation



  • 2026

    Résultats des études et finalisation de l'implantation du projet

  • 2027

    Constitution du dossier et dépôt de la demande d’autorisation environnementale

  • 2027-2029

    Instruction du dossier en préfecture, consultation du public et période de recours

  • 2030

     Sécurisation d’un tarif de revente de l’électricité

  • 2031

     Démantèlement et préparation de la construction

  • 2032

     Construction des nouvelles machines et mise en service du nouveau parc
